崇阳铜钟220千伏输变电工程是湖北电网重点建设项目之一,国庆长假期间,国网咸宁供电公司50多名电力工人坚守一线,加快项目建设进度,确保如期投产送电。

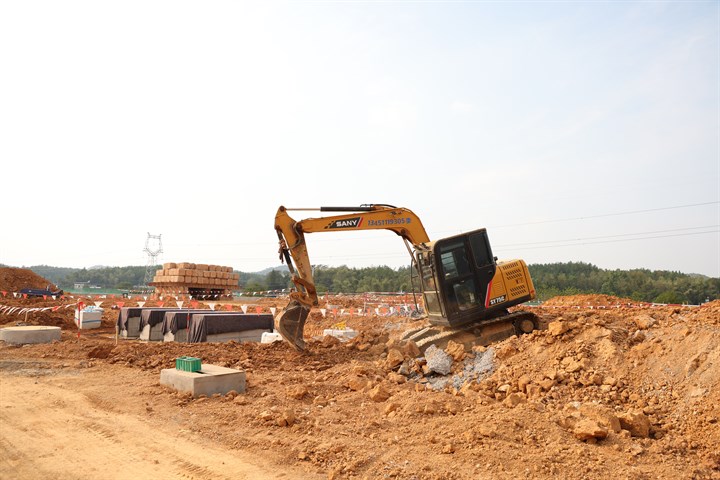

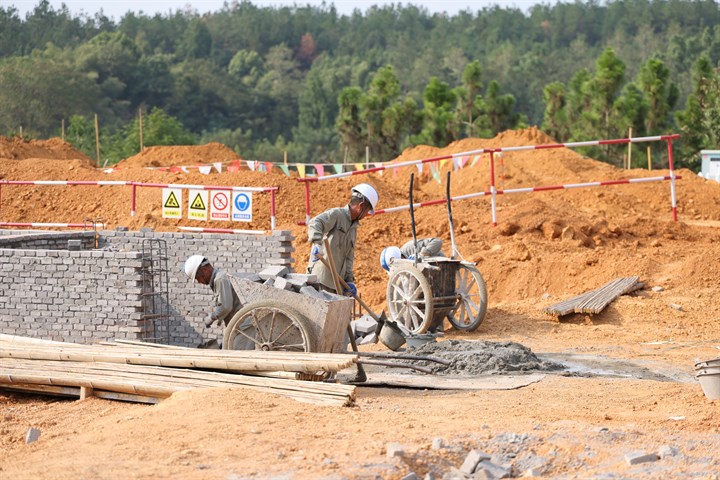

10月1日,崇阳铜钟220千伏输变电工程施工现场,机器轰鸣,工人们正在各自岗位上忙碌,施工现场一片繁忙景象。据了解,该项目总投资1.53亿元,占地面积23.38亩,将建设180兆伏安变压器1台,220千伏出线2回,110千伏出线4回,10千伏出线9回,并建设配电装置室、消防泵房及辅助用房等。目前,项目已完成“四通一平”验收,正在进行土建施工。
崇阳铜钟220千伏输变电工程业主项目部项目经理 何业伟:“十一”期间,我们指挥部、业主、监理、施工、项目部,还有分包大概50余人,都坚守在岗位上。主要是配电室基础施工,220千伏GIS技术,再就是构架吊装。
变电站加快施工的同时,4条110千伏外出线路也在进行施工复测阶段。“十一”期间,咸宁市丰源电力勘测设计有限公司的“跑山电工”穿梭在崇阳的崇山峻岭之间,配合施工单位完成塔基以及沿线重难点问题的复勘复测工作。
咸宁市丰源电力勘测设计有限公司送电勘测部主任 夏溪:这4条110千伏线路的线路总长达到了22.1公里,一共新建67基杆塔。“十一”期间,我们主要配合施工单位进行一个工代服务,帮他们校核杆塔的塔位以及沿线重难点问题复核这些工作。
据悉,土建施工完成后,崇阳铜钟220千伏输变电工程将进入电器设备安装,该项目计划2023年3月底竣工投产送电。
